进度控制、案例分析考试都会涉及网络图的计算,双代号时标网络图自由时差和总时差的计算是经常考到的,我在学习中总结了一些简单的分析方法,希望可以帮助大家更快更准确的解决双代号时标网络图时间参数的计算。

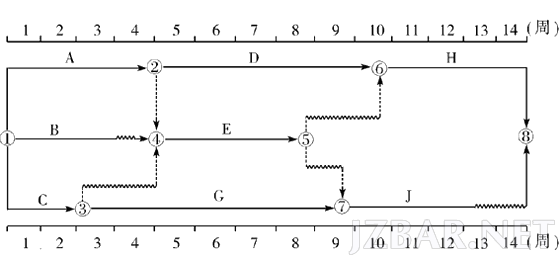

一、自由时差,双代号时标网络图自由时差的计算很简单,就是该工作箭线上波形线的长度,但是有一种特殊情况,很容易忽略,如下图:
其中E工作的箭线上没有波形线,但是E工作与其紧后工作之间都有时间间隔,此时E工作的自由时差为E与其紧后工作时间间隔的最小值,即E的自由时差为1。
二、总时差。双代号时标网络图总时差教材中的计算公式=紧后工作的总时差+本工作与该紧后工作之间的时间间隔所得之和的最小值
这样计算起来比较麻烦,需要计算出每个紧后工作的总时差,我总结的简单的方法如下:
计算哪个工作的总时差,就以哪个工作为起点工作,寻找通过该工作的所有线路,然后计算各条线路的波形线的长度和,波形线长度和的最小值就是该工作的总时差。还是以上面的网络图为例,计算E工作的总时差,以E工作为起点工作,通过E工作的线路有EH和EJ,两天线路的波形线的和都是2,所以此时E的总时差就是2。
再比如,计算C工作的总时差,通过C工作的线路有三条,CEH,波形线的和为4;CEJ,波形线的和为4;CGJ,波形线的和为1,那么C的总时差就是1。
发表于 2013-6-15 16:01:45 |湖北| 显示全部楼层
总结的很好   顶下
随机知识点:[]
回复

使用道具 举报

发表于 2013-6-16 09:35:36 |四川 | 显示全部楼层
不错,多谢楼主的总结!
回复

使用道具 举报

发表于 2014-3-1 16:19:16 |内蒙古| 显示全部楼层
:L:L:L总结的不错,我也美美的学习啦!
随机知识点:[]
回复

使用道具 举报

发表于 2014-11-26 11:01:31 |河北| 显示全部楼层
好东西,学习了!!!1
回复

使用道具 举报

发表于 2015-5-17 22:24:16 |河南| 显示全部楼层
不错,多谢楼主的总结
回复

使用道具 举报

发表于 2015-6-4 16:49:19 |浙江| 显示全部楼层
祝愿建筑资源吧的吧友们逢考必过!
随机知识点:[]
回复

使用道具 举报

发表于 2015-6-17 07:38:53 |北京| 显示全部楼层
我非常支持楼主的帖子……

ddd 于 2015-06-17 07:39:44 补充以下内容:

我非常支持楼主的帖子……
随机知识点:[]
回复

使用道具 举报

发表于 2015-6-28 21:27:18 |江苏| 显示全部楼层
看来都是牛人啊,来得真值得!
回复

使用道具 举报

发表于 2015-7-10 10:41:43 |山东| 显示全部楼层
看到建筑吧的这帖子真是高兴!:hug:
回复

使用道具 举报

您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

相关侵权、举报、投诉及建议等,请发 E-mail:web@jzbar.net

Powered by Discuz! X5.0 © 2001-2026 Discuz! Team.|蜀ICP备13014264号-2

在本版发帖QQ客服返回顶部
