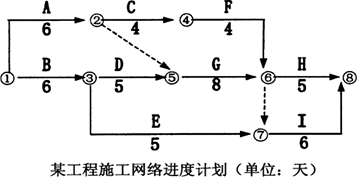

33、【背景资料】某框架结构建筑物地基基础工程,建设单位(甲方)与某施工单位(乙方)订立合同中(地基基础部分),采用工程量清单计价,合同工期25天,合同价为1000万元,合同约定:工期每提前1天奖励1万元,每延误1天罚款2万元。乙方在开工前及时提交了施工网络进度计划如图所示,并得到甲方代表的批准。
施工过程中发生了如下事件:
事件一:由于设计变更使得E工作延误3天,损失5万元。由于租赁设备晚到场,使工作D延误3天,损失3万元;由于地质条件变化,导致H工作拖延2天,增加费用2万元。其余工作按计划进行。
事件二:为了确保按原计划完工,施工单位对进度计划进行调整,调整内容有:施工内容、工程量、工作关系等。并对进度计划变更可能带来的风险制定预防风险的组织措施。
事件三:在基坑开挖后,发现局部有软土层,乙方配合地质复查,配合用工10个工日。根据批准的地基处理方案,乙方增加直接费5万元。因地质复查使基础施工工期延长3d,人工窝工15个工日。
【问题】
1.判断该网络图的关键线路(用工作表示),并计算其工期。
2.根据背景知识,施工单位哪些事件可以索赔,哪些事件不可以索赔?说明理由,并计算索赔的工期与费用。
3.该工程实际工期是多少天?奖罚工期是多少天?
4.补充进度计划调整的内容;补充进度计划变更风险预防的其他措施。
参考答案:

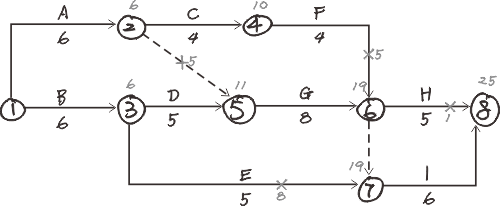

答:1.根据上图可知:关键线路是B→D→G→I,工期T=25d
2.①设计变更使E延误5天,工期不可索赔,费用可索赔。
理由:E的总时差为8d,延误5d,因此工期不予索赔;但因设计变更是业主的责任,因此费用可索赔。
②设备晚到场使D延误3天,损失3万元,工期费用均不可索赔。
理由:租赁设备晚到场属于施工单位的责任。
③地质变化导致H工作延误,费用和工期都可以索赔。
理由:地质条件变化是业主的风险,并经计算H工作的总时差为1d,延误2d,因此工期索赔1d。
综上所述:索赔工期1d,索赔费用5+2=7万元。

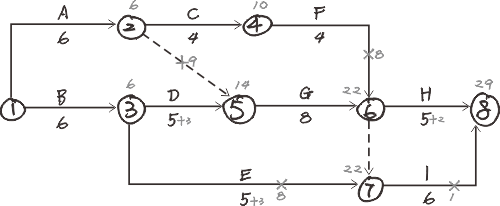

3.将所有工作调整为实际进度,重新计算网络图的工期,计算工期为29天。
应罚工期=实际工期-(合同工期+索赔工期)=29-(25+1)=3d
下图为解题思路,考试时不用写在答题纸上,所有工作调整为实际进度后。
关键线路为:B→D→G→H,工期为29d。
这里注意:无论谁的原因造成的工期延误都要计入调整中。
4.进度计划调整内容还包括:
①起止时间、②持续时间、③资源供应等。
预防措施还有:技术措施、经济措施、沟通协调措施。

评分

参与人数 1下载点 +1 收起 理由
木木三多 + 1 积极认真参与回帖也很棒!

查看全部评分

随机知识点:[]
发表于 2022-10-20 17:08:58 |四川| 显示全部楼层
认真参与论坛讨论,很不错给你点赞👍👍👍
随机知识点:[]
回复

使用道具 举报

发表于 2022-10-20 17:11:10 |四川| 显示全部楼层
大家都参与,我下次也来给大家分享下我的答案
回复

使用道具 举报

发表于 2022-12-3 16:18:11 |重庆| 显示全部楼层
强烈支持楼主在建筑资源吧分享资料……
随机知识点:[]
回复

使用道具 举报

您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

相关侵权、举报、投诉及建议等,请发 E-mail:web@jzbar.net

Powered by Discuz! X5.0 © 2001-2026 Discuz! Team.|蜀ICP备13014264号-2

在本版发帖QQ客服返回顶部
